2021年高新区教育局软硬件设施同步升级,以“办人民满意的教育”为宗旨,以推进教育优质发展为目标,优化软件设施,加大优质教育公共服务供给;升级硬件设施,改善教育办学条件,多措并举推动教育事业提质发展。
升级硬件设施,改善教育办学条件:
2021年实施11个项目,其中4个续建项目,5个新建项目,2个前期项目。
4个续建项目进度如下:

颜厝第二中心幼儿园:总投资3054万元,占地5824㎡,建筑面积6637㎡,现已竣工。9月份投入使用后可增加540个学前教育学位。

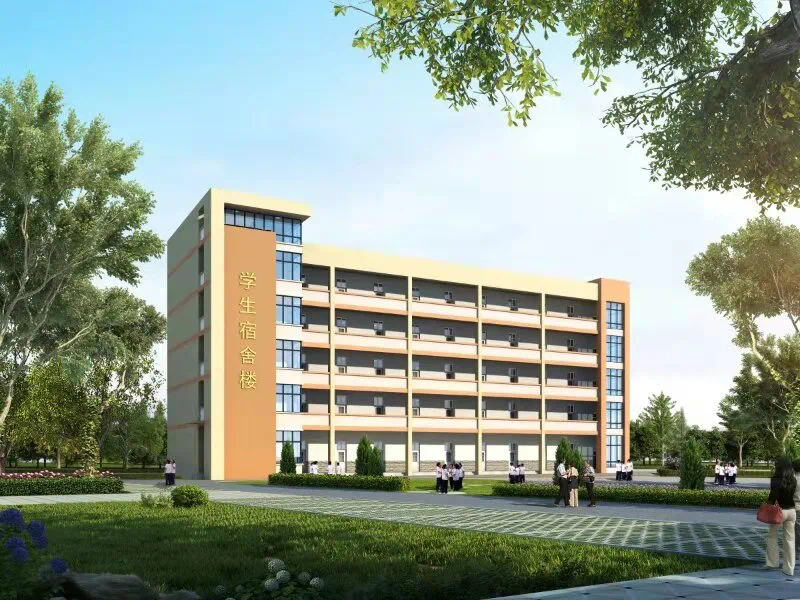

高新一中学生公寓:总投资1350万元,占地574㎡,建筑面积 3364㎡ ,预计2021年10月竣工,投入使用后大大改善高新一中学生的住宿条件。

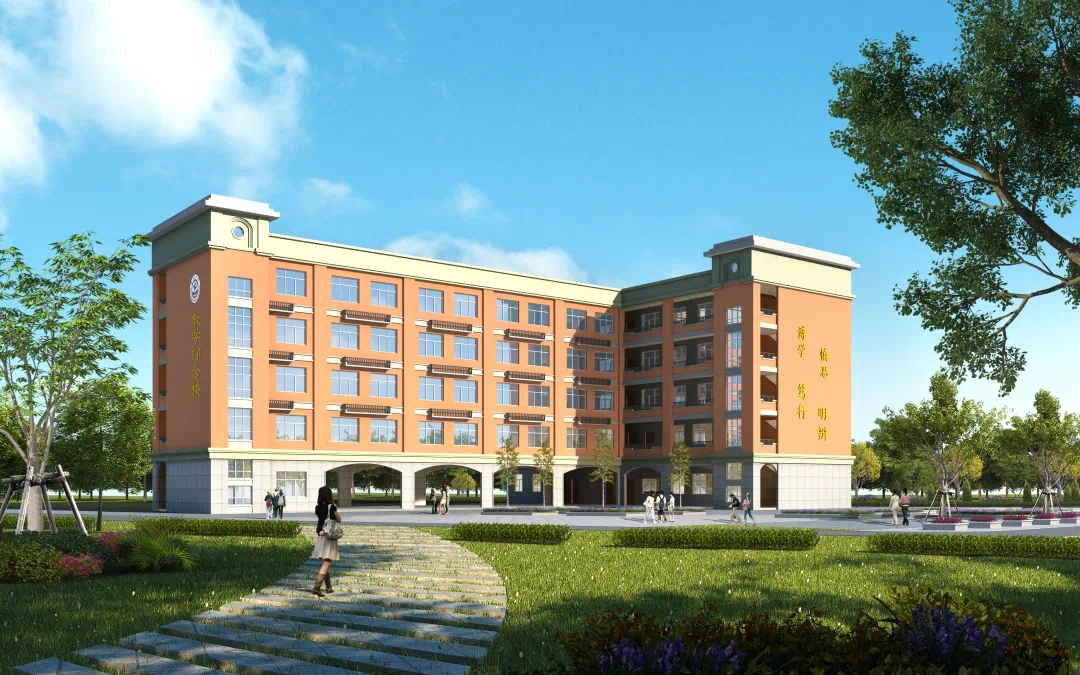

高新二中综合楼:总投资3430万元,占地986㎡,建筑面积7200㎡,预计2021年 8月竣工,投入使用后大大改善高新二中的办学条件。

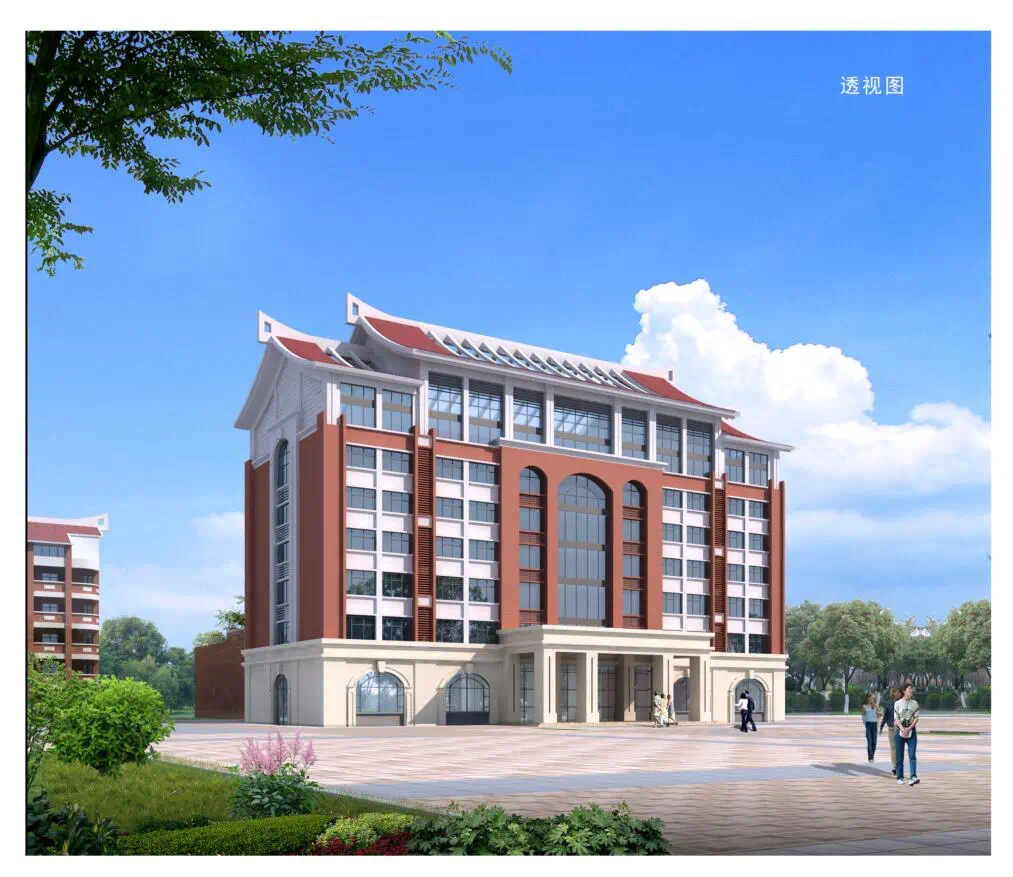

高新三中综合楼:总投资1513万元,占地861㎡,建筑面积4800㎡,预计2021年10月竣工,投入使用后大大改善高新三中的办学条件。
5个新建项目进度如下:

靖圆中心幼儿园扩建综合楼:已完成地质勘探,正进行施工图设计。预计今年12月份完成项目总工程量的60%。

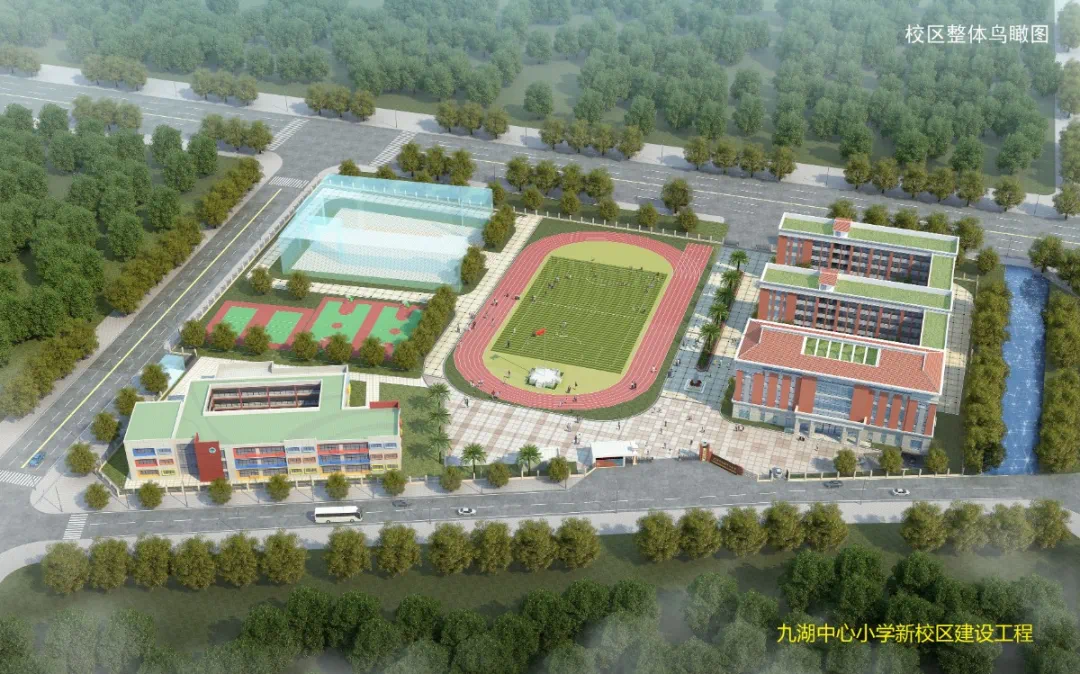

九湖中心小学新校区建设工程(含附属幼儿园):已完成立项工作,总平面布置图及方案已批复,地质勘探、施工图审查、工程预算审核已完成,初步设计与概算已批复,预计3月25日施工开标,12月份完成项目总工程量40%。
九湖第二中心幼儿园:已完成项目建议书,方案设计已批复,已完成地质勘探,正进行施工图设计。预计12月份完成项目总工程量60%。

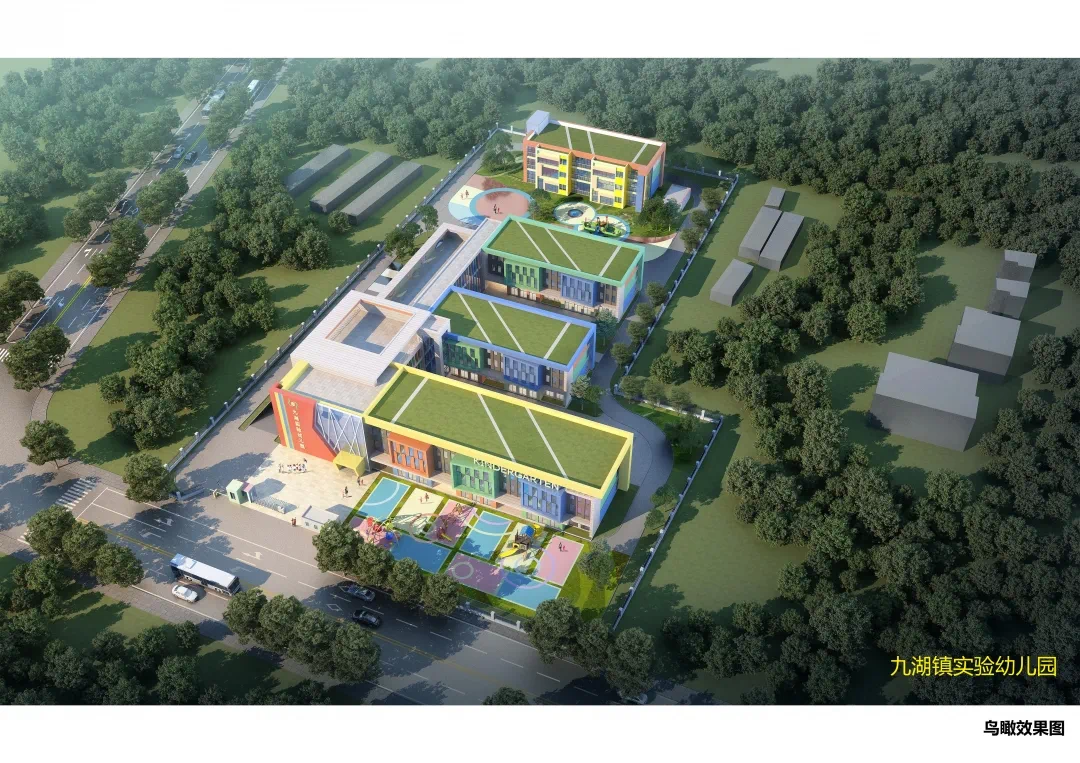

九湖工业园区幼儿园工程(原九湖镇实验幼儿园):项目建议书已获批复,确定总平面布置图及设计初步方案,准备报批。
高新二中二期工程:此项目由靖圆发展实施,目前已完成土地报批,正进行方案报批。
2个前期项目即高新区第一中学新校区建设项目、高新区实验小学新校区建设项目,目前正在做前期准备。高新区实验小学建设项目力争下半年动工。
市民游客带孩子去水仙花海游玩,将有新内容了,笔者近日从漳州高新区了解到,园区将增设水仙花主题亲子儿童乐园,目前正在加紧建设,预计4月底竣工并第一时间展开招商运营工作。“水仙花主题亲子儿童乐园项目位于水仙花海的东侧,占地11000平方米,将建设水仙花蹦床、恐龙滑梯、云端爬网、秋千等设施。”水仙花主题亲子儿童乐园项目现场负责人蓝一平介绍,该项目于3月1日开工建设,目前,场地道路基础垫层浇筑完成,管理用房完成80%,游乐设施的安装已经完成50%,绿化种植完成50%。
据了解,水仙花海周边的旅游资源以人文、自然风光为主,人文资源代表性的有漳州古城、南山寺、岱仙岩;自然风光代表性的有圆山、荔枝海、南山文化生态园。“南山文化生态园的受众主要为成人,三馆的受众主要为青少年及成人,均缺乏针对儿童的吸引点,增加水仙花主题的儿童乐园,就是为了补齐这块内容,为家长提供一个增进亲子关系、寓教于乐的平台。”蓝一平表示,儿童乐园投用后,有望成为水仙花海园区继四仙女广场后的下一个网红打卡点。
